Работы провели по концессионному соглашению, заказчик — «Газпром теплоэнерго Вологда». Об этом на заседании Гордумы рассказал начальник департамента ЖКХ Вадим Ядов.

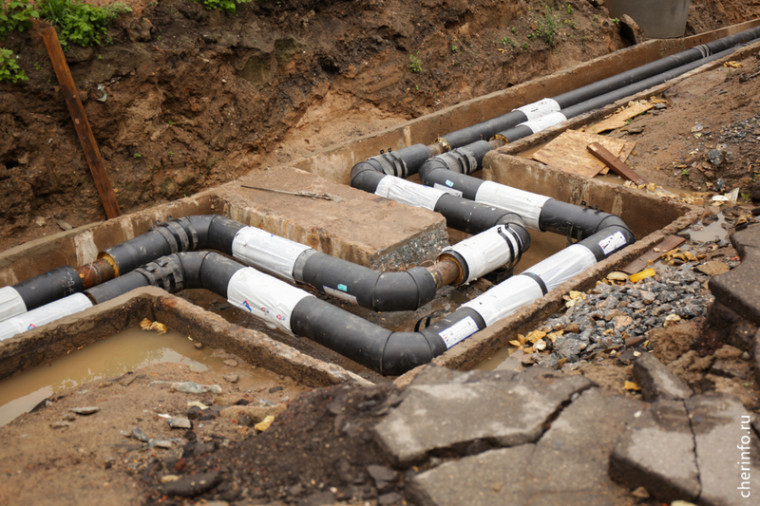

«Сложные участки на пересечении Годовикова и Октябрьского, на Окинина. На первом участке магистральная теплосеть, там завершены технические работы, идет благоустройство территории. На Окинина тоже магистральная сеть, работы там завершили с опозданием, но техническая готовность есть, осталось благоустройство. На остальных шести реконструируемых участках работы завершены, осталось только привести в порядок территорию, — говорит Вадим Ядов. — Капитально отремонтировано шесть участков внутриквартальных сетей, общая протяженность — свыше километра. Ремонты завершены, благоустройство еще не сделано».
В Череповце дома к теплу начали подключать 18 сентября, школы и детсады — с 11 сентября по заявкам.
