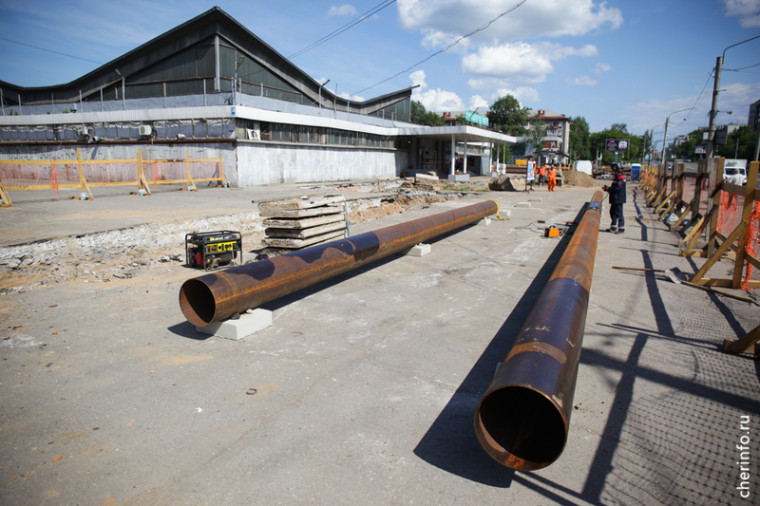

Длина ремонтируемой магистральной теплосети — 83 метра. Рабочие уже демонтировали старые трубы, сейчас чистят каналы, укладывают новые трубы.
«Здесь проводим капремонт участка тепловой сети, которая была введена в эксплуатацию 57 лет назад. Здесь было пять нарушений зимой. Мы были вынуждены останавливать подачу тепла и горячей воды к домам. Сейчас ремонт ведется без отключения домов: установлены специальные перемычки. Работы идут по графику, замечаний к подрядчику нет», — пояснил cherinfo директор «Теплоэнергии» Олег Муковозчик.
Работы по замене труб на участке должны завершиться 15 августа, срок восстановления территории после раскопок — 31 августа.
«На сегодня выполнено 50% работ, идем по графику. Ставим задачу завершить все ремонты теплосетей к началу отопительного сезона», — заявил Роман Маслов.
В Череповце в этом году заменят десять километров теплосетей. Средства выделены по инициативе губернатора Георгия Филимонова.
